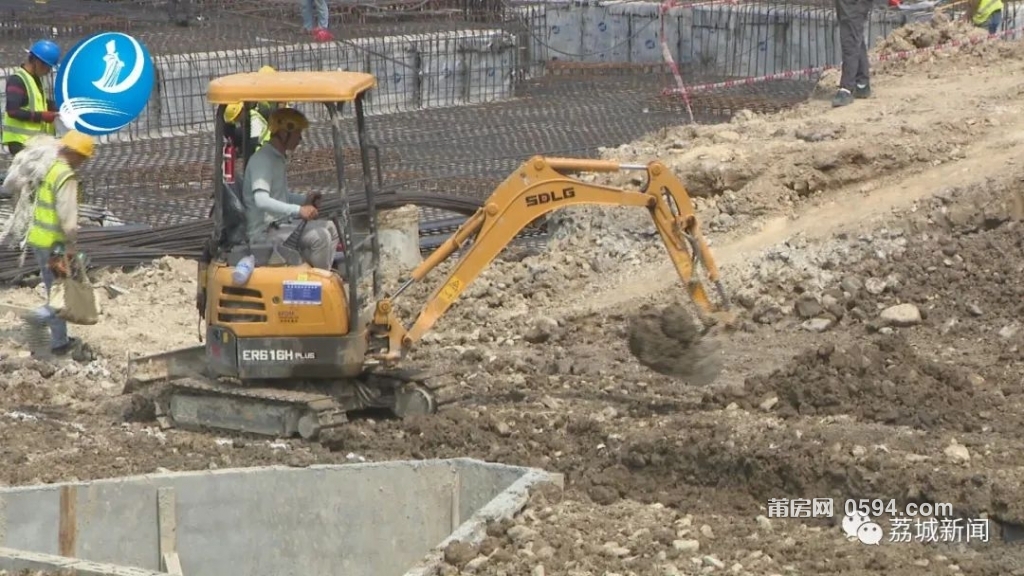

  5月25日,位于荔城区西天尾镇的豆讯云计算数据中心施工现场内,大型塔吊在高空中来回穿梭,工人们穿着工作服、戴着安全帽,忙着搭建脚架、捆扎钢筋、加固模板。
640 (3).jpg

640 (4).jpg

640 (2).jpg


  豆讯云计算数据中心项目负责人彭伟政


  “豆讯云计算数据中心总共分为数据中心和应用中心两栋楼,总建筑面积为9.5万平方米。目前的进度,现在已经完成了工程的全部桩基,数据中心目前已完成了地下室一层还有二层,现在正在进行三层的墙柱及板面的钢筋板扎,然后应用中心地下室承台及地下室底板已完成大约70%,部分正在进行一层的墙柱及板面的钢筋板扎,整个项目预计12月完成全部封顶,然后预计2024年6月份竣工验收,2024年12月投产运营。”


640 (5).jpg

640 (7).jpg



  豆讯云计算数据中心项目全力推进是西天尾镇落实“一线工作法”,全力攻坚项目的有力缩影。项目总投资30多亿元,总建筑面积约9.5万平方米,一期将投入5000架机柜,争取在2024年底投产使用,将打造数字产业新地标和数字经济发展新高地。


  无独有偶,在西天尾镇林峰片区棚改项目施工现场,同样一片热火朝天,项目施工跑出了“加速度”。林峰片区棚改项目位于荔城区西天尾大学城片区,紫霄大道南侧,项目分为两期施工。该项目主要用于安置紫霄片区莆田学院工科组团项目征迁涉及的林峰社区633户群众。


   640 (6).jpg

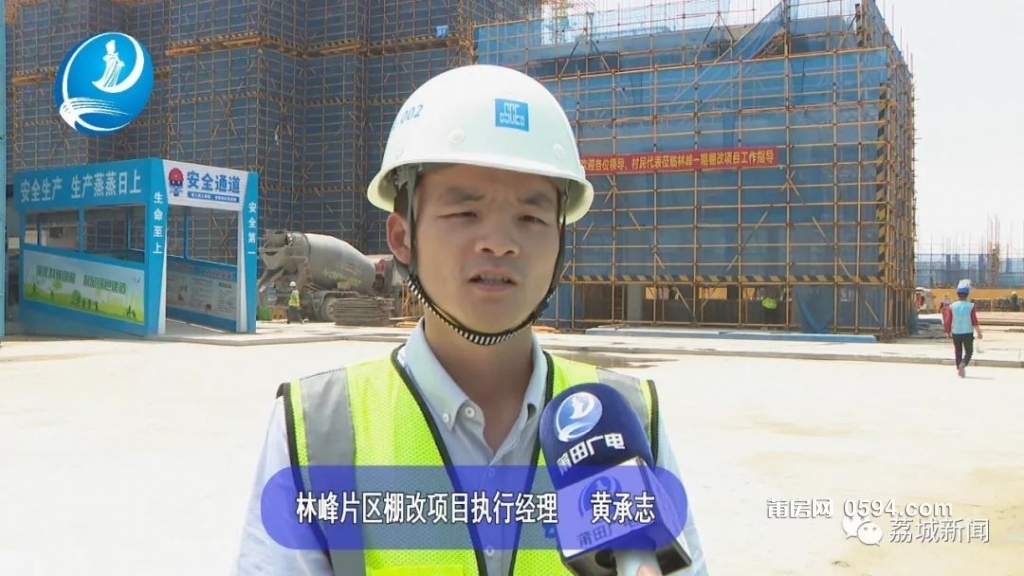

  林峰片区棚改项目执行经理黄承志


  “我们项目目前是在主体结构施工阶段,因为这个是棚改安居项目,公司跟项目部都十分重视。我们这个月月底有四栋楼实现了主体结构封顶,二次结构跟那个砌体已经开始施工。预计是九月份全部的主体结构封顶,然后全面进入装修阶段。我们项目将继续精心组织科学策划,实现最大工作面的穿插施工,力争明年十月份完成竣工验收交付业主使用。”




640 (8).jpg


  至目前,西天尾镇方显光电二期项目、宏明鞋材厂房改造项目等5个项目实现竣工。林峰二期棚改安置区、协丰鞋业扩建2个项目实现开工。豆讯云计算数据中心项目数据中心正在进行首层主体施工,应用中心地下室底板及承台正在施工。
